In Kalenderwoche 26 haben Haus 1 und Haus 2 ihre Erdgeschossdecken erhalten — damit ist das Erdgeschoss der beiden ersten Häuser rohbaufertig.
Das Rohbau-Unternehmen hat die Erdgeschossdecken von Haus 1 und Haus 2 betoniert und weitere Betonarbeiten an beiden Häusern ausgeführt. Parallel dazu liefen die Verblendarbeiten: Die Klinkerfassade der beiden Häuser nimmt sichtbar Gestalt an. In der kommenden Woche werden die Konsolen für die Balkone an Haus 1 und Haus 2 montiert. Außerdem stehen die Sockelabdichtung, weitere Verblendarbeiten und der Start der Mauerwerksarbeiten im Obergeschoss an. In den Folgewochen geht es mit den Betonarbeiten im Obergeschoss und der Herstellung der Obergeschossdecken weiter. Ab Kalenderwoche 29 beginnen die Mauerarbeiten im Erdgeschoss von Haus 3, ab Kalenderwoche 31 startet die Fenstermontage in Haus 2.
Diese Woche auf der Baustelle
- Betonage der Erdgeschossdecken von Haus 1 und Haus 2
- Betonarbeiten an beiden Häusern

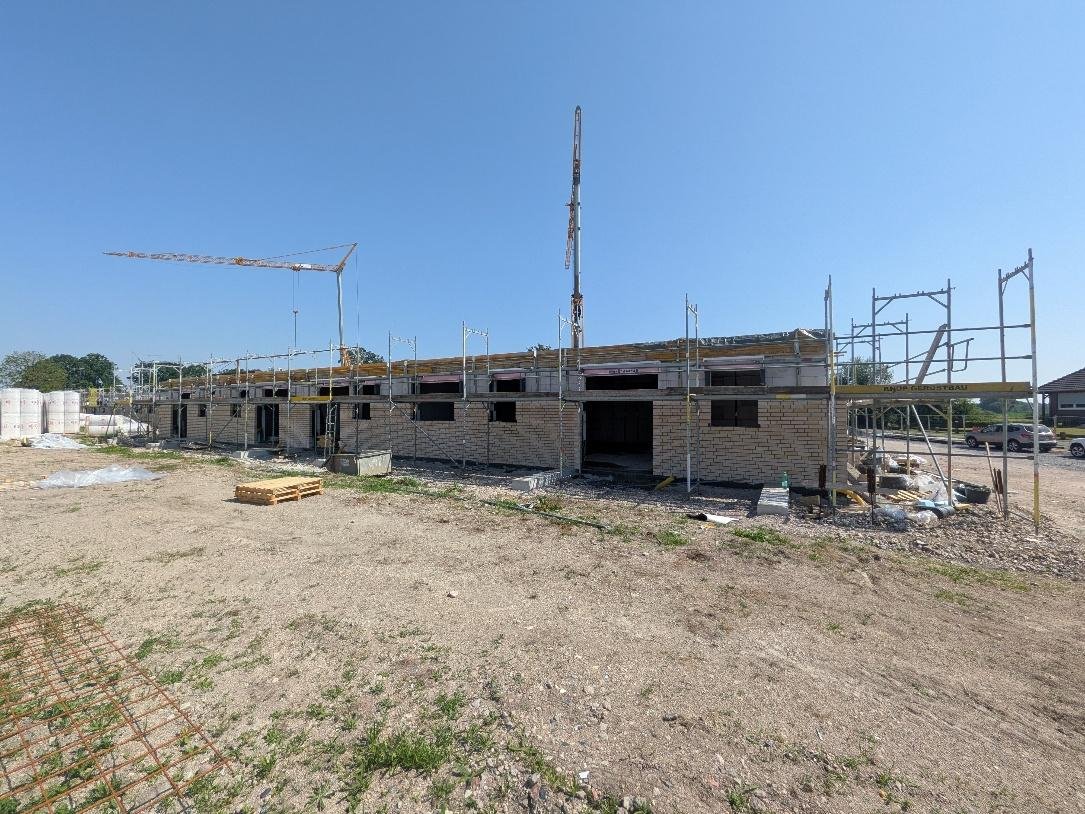

- Verblendarbeiten: Die Klinkerfassade wächst
