Auf der Baustelle greifen Rohbau und Ausbau jetzt sichtbar ineinander: Während an Haus 3 und Haus 4 noch gemauert und betoniert wird, laufen in Haus 1 und Haus 2 bereits Fenstereinbau und Haustechnik.

An Haus 1 schreiten die Verblendarbeiten an der Fassade voran, parallel wurden dort die Fenster eingebaut. In Haus 3 wurde das Mauerwerk des Obergeschosses errichtet und die Decke über dem Erdgeschoss betoniert. Auf Haus 1 und Haus 2 liefen die Attika- und Flachdacharbeiten — die Dämmplatten für die Dächer liegen bereit. Im Inneren von Haus 1 und Haus 2 haben die Fachfirmen die Rohinstallation für Heizung und Sanitär sowie die Elektrovorinstallation ausgeführt; in Haus 2 wurden zudem die Innenfensterbänke eingebaut.

In der kommenden Woche werden die Verblendarbeiten an Haus 1 fortgesetzt, an Haus 4 beginnen die Mauerwerksarbeiten. Auf Haus 1 und Haus 2 stehen die Abdichtung der Dachterrassen und weitere Flachdacharbeiten an, im Inneren gehen Haustechnik-Installationen weiter. In den Folgewochen starten an Haus 2 der Fassadenbau, der Innenputz und die Trockenbauarbeiten.

Diese Woche auf der Baustelle

  • Verblendarbeiten und Fenstereinbau an Haus 1
  • Mauerwerk Obergeschoss und Deckenbetonage an Haus 3
  • Attika- und Flachdacharbeiten auf Haus 1 und Haus 2
  • Rohinstallation Heizung, Sanitär und Elektro in Haus 1 und Haus 2
  • Einbau der Innenfensterbänke in Haus 2
Rohinstallation von Heizungs-, Sanitär- und Elektroleitungen auf einer Geschossdecke
Rohinstallation der Haustechnik: Leitungen für Heizung, Sanitär und Elektro auf der Geschossdecke

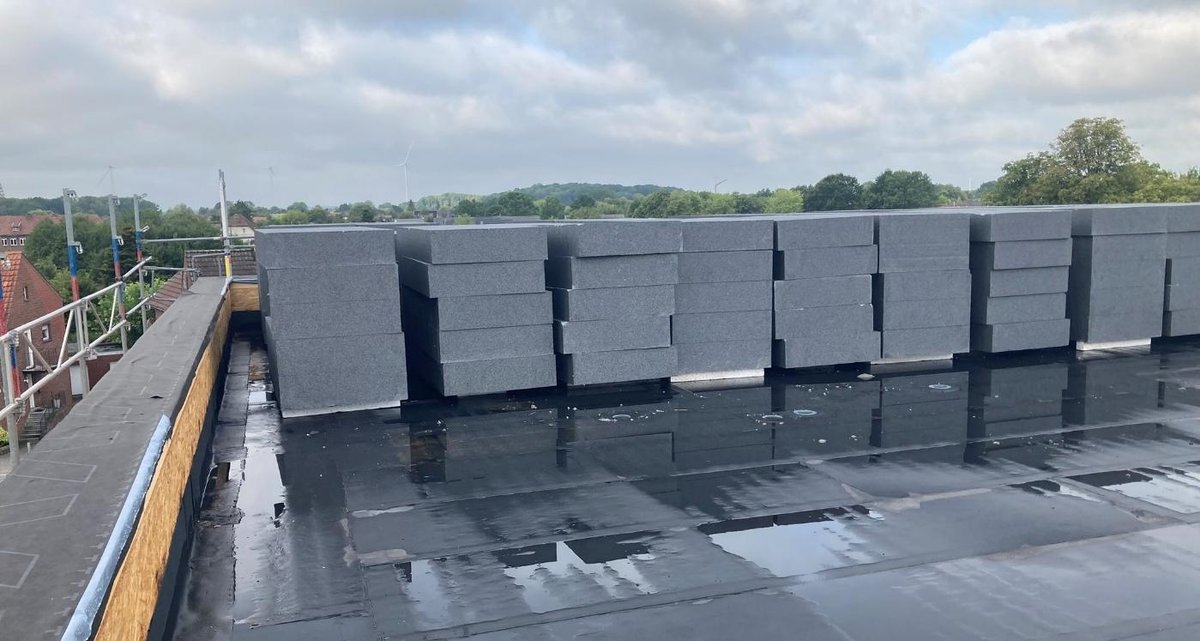

Flachdach mit Abdichtung und bereitliegenden Dämmplatten
Flachdacharbeiten: Die Abdichtung ist aufgebracht, die Dämmplatten liegen bereit
