In der 36. Kalenderwoche geht es auf allen vier Häusern voran: Klinkerfassade, Fenster, Dach und Haustechnik.

Das Rohbau-Unternehmen hat die Verblendarbeiten an Haus 1 und Haus 3 fortgesetzt und die Sockelabdichtung an Haus 3 hergestellt. An Haus 4 laufen die Mauerwerksarbeiten im Erdgeschoss, an Haus 3 wurde die Decke über dem Erdgeschoss betoniert. Auf Haus 1 wurden Attika und Flachdach bearbeitet, die Dachterrassen erhalten ihre Dämmung. In Haus 1 und Haus 2 gehen die Rohinstallation für Heizung und Sanitär sowie die Elektro-Vorinstallation weiter. In Haus 1 wurden zudem die Fenster eingebaut.

In der kommenden Woche folgen die Mauerwerksarbeiten im Obergeschoss von Haus 3, die Fassadenarbeiten am Staffelgeschoss von Haus 2 sowie der Innenputz in Haus 2. Haustechnik und Dachterrassen-Dämmung werden in Haus 1 und Haus 2 fortgeführt. In den Folgewochen stehen die weiteren Verblendarbeiten an Haus 1, der Innenputz in Haus 1 und die Trockenbauarbeiten in Haus 2 an.

Diese Woche auf der Baustelle

  • Verblendarbeiten Haus 1 und Haus 3
  • Sockelabdichtung Haus 3
  • Mauerwerk Erdgeschoss Haus 4, Betondecke über Erdgeschoss Haus 3
  • Attika, Flachdach und Dämmung der Dachterrassen Haus 1
  • Rohinstallation Heizung/Sanitär und Elektro in Haus 1 und Haus 2
  • Fenstereinbau Haus 1
Gebäude mit Gerüst, weitgehend fertiger Klinkerfassade und eingebauten Fenstern
Die Klinkerfassade ist weitgehend geschlossen, die Fenster sind eingebaut.

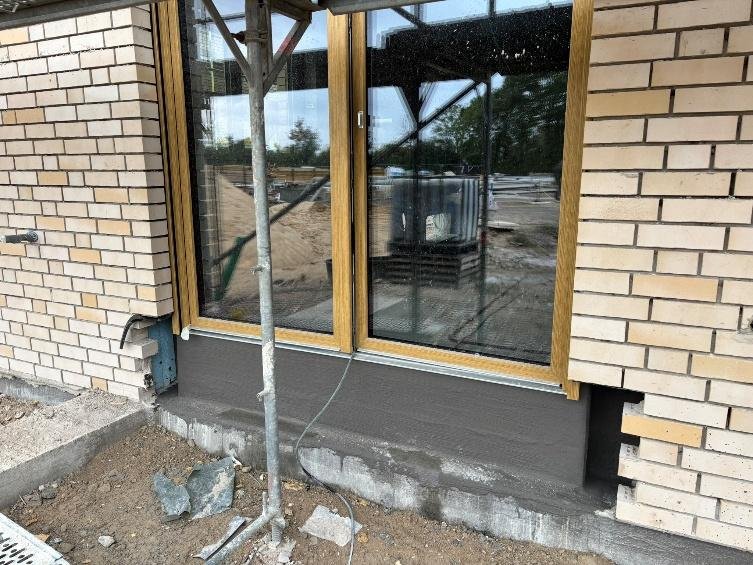

Bodentiefes Fenster im Erdgeschoss mit fertiger Sockelabdichtung
Detail: bodentiefes Fenster im Erdgeschoss mit fertiger Sockelabdichtung.
