In der 41. Kalenderwoche werden die Gründächer auf Haus 1 und Haus 2 angelegt, in Haus 2 läuft der Innenausbau auf Hochtouren, und an Haus 3 und Haus 4 wächst der Rohbau weiter in die Höhe.

Haus 1

Diese Woche: Auf dem Dach wird das Gründach angelegt. Im Inneren laufen die Installationen für Heizung und Sanitär.

Als Nächstes: Die Außenfensterbänke werden montiert, der Innenputz beginnt, und auf dem Dach startet der Aufbau der Photovoltaikanlage. In den Folgewochen werden die Klinkerfassaden verfugt, außerdem folgen Trockenbau, Fassadenarbeiten, Elektroinstallation und der Hausanschluss.

Haus 2

Diese Woche: Auch auf Haus 2 entsteht das Gründach. Innen laufen Innenputz und Trockenbau sowie die Installationen für Heizung, Sanitär und Elektro. Die Fassadenarbeiten gehen weiter, und das Haus hat seinen Hausanschluss erhalten.

Als Nächstes: Der Estrich wird eingebracht, die Außenfensterbänke werden montiert, und der Aufbau der Photovoltaikanlage beginnt. Trockenbau, Haustechnik und Fassade werden fortgesetzt. In den Folgewochen wird die Klinkerfassade verfugt.

Haus 3

Diese Woche: Die Decke über dem Obergeschoss ist betoniert. Die Verblendarbeiten an der Fassade gehen voran, und im Staffelgeschoss entstehen Mauerwerk und Betonteile.

Als Nächstes: Verblendung und Staffelgeschoss werden fortgesetzt. In den Folgewochen wird die Verblendung fertiggestellt, die Decke über dem Staffelgeschoss betoniert, und die Fenster werden eingebaut.

Haus 4

Diese Woche: Die Betonarbeiten für die Decke über dem Erdgeschoss laufen.

Als Nächstes: Die Erdgeschossdecke wird betoniert und der Sockel abgedichtet. In den Folgewochen geht es mit Mauerwerk und Betonarbeiten im Obergeschoss sowie mit der Verblendung weiter.

Diese Woche auf der Baustelle

  • Haus 1: Gründach und Haustechnik
  • Haus 2: Gründach, Fassade, Innenputz, Trockenbau, Haustechnik und Hausanschluss
  • Haus 3: Obergeschossdecke betoniert, Verblendung und Staffelgeschoss
  • Haus 4: Betonarbeiten Decke über dem Erdgeschoss
Begrüntes Flachdach mit Unterkonstruktion, im Hintergrund Baukran und Nachbarhaus
Gründach: Substrat und Unterkonstruktion für die Photovoltaikanlage.

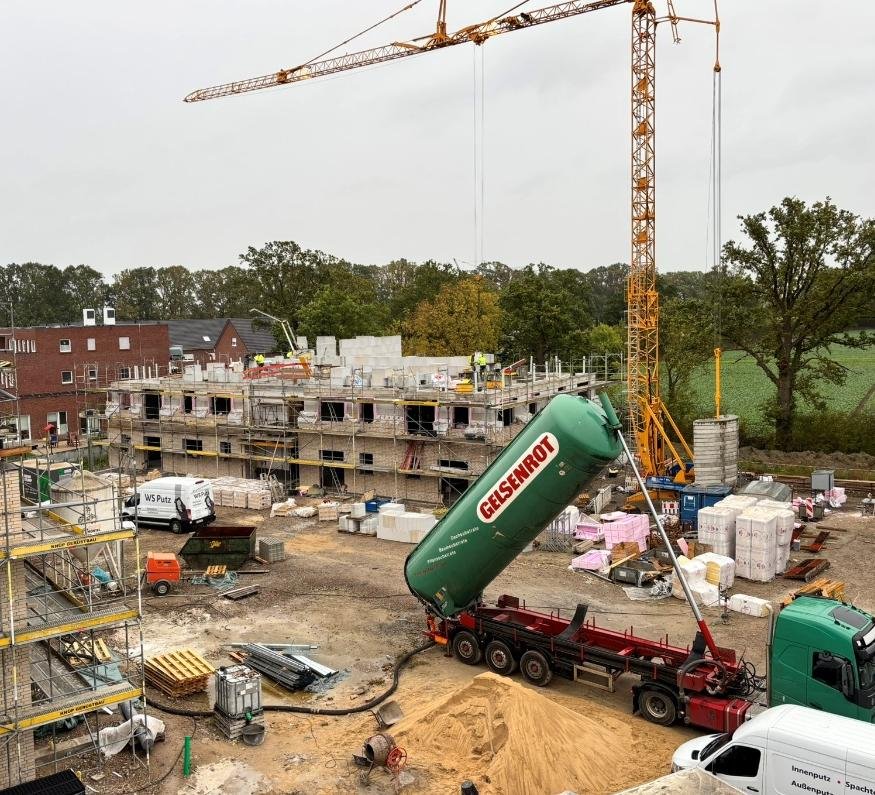

Baustellenüberblick mit Silofahrzeug, Baukran und eingerüstetem Rohbau
Materiallieferung per Silofahrzeug, dahinter wächst der Rohbau.
