In der 42. Kalenderwoche wird auf den Gründächern von Haus 2 und Haus 1 die Photovoltaikanlage aufgebaut, im Inneren gehen Putz, Trockenbau und Haustechnik voran, und an Haus 3 und Haus 4 wächst der Rohbau weiter.
Haus 2

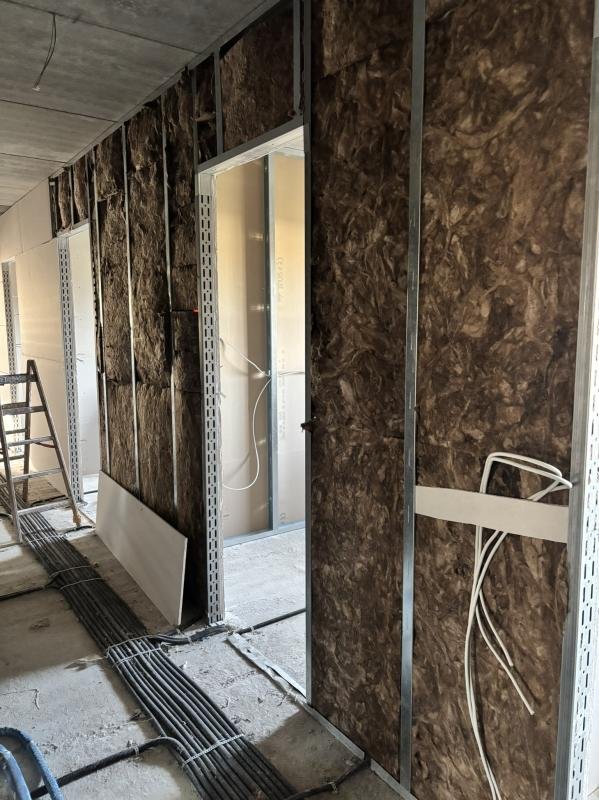

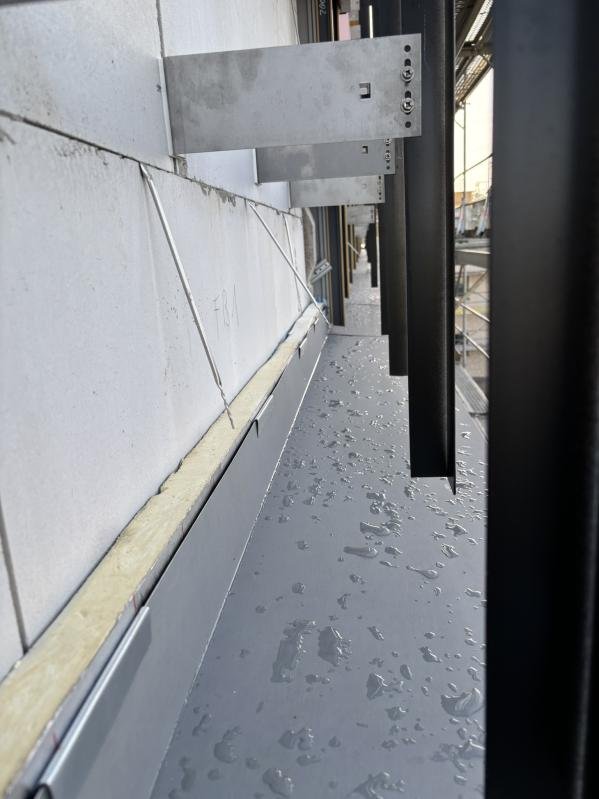

Diese Woche: Auf dem Dach entstehen Gründach und Photovoltaikanlage. Die Außenfensterbänke werden montiert, und die Fassadenarbeiten gehen weiter. Innen laufen Trockenbau und Elektroinstallation.
Als Nächstes: Der Estrich wird eingebracht, die Klinkerfassade verfugt und die Außenfensterbänke fertig montiert. Heizung, Sanitär und Elektro werden weiter installiert, im Trockenbau entstehen die Vorsatzschalen. In den Folgewochen werden die Fußbodenheizung verlegt und die Zählerverteilung im Technikraum eingerichtet.
Haus 1
Diese Woche: Auch auf Haus 1 wird die Photovoltaikanlage aufgebaut, und die Arbeiten am Gründach gehen weiter. Im Inneren laufen Innenputz, Trockenbau und die Installationen für Heizung und Sanitär.
Als Nächstes: Die Außenfensterbänke werden montiert und die Klinkerfassade verfugt. Innenputz, Fassadenarbeiten und Haustechnik werden fortgesetzt. In den Folgewochen folgen Trockenbau, Elektroinstallation und der Hausanschluss.
Haus 3

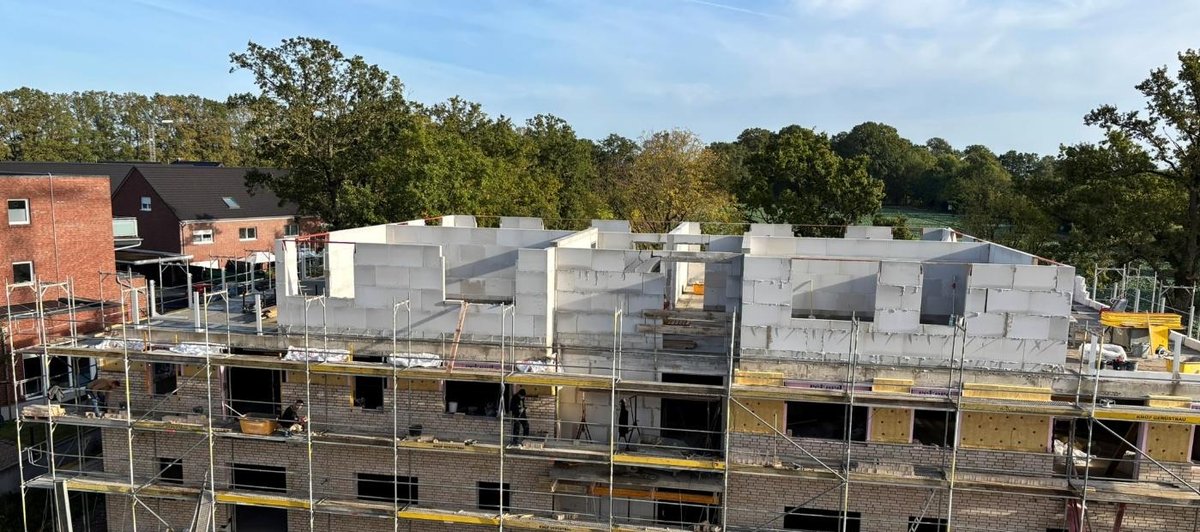

Diese Woche: Die Verblendarbeiten an der Klinkerfassade gehen voran, und im Staffelgeschoss entstehen Mauerwerk und Betonteile.
Als Nächstes: Verblendung und Staffelgeschoss werden fortgesetzt, und die Fenster werden eingebaut. In den Folgewochen wird die Verblendung fertiggestellt, die Decke über dem Staffelgeschoss betoniert, und Attika und Flachdach werden abgedichtet.
Haus 4
Diese Woche: Die Betonarbeiten für die Decke über dem Erdgeschoss laufen.
Als Nächstes: Die Erdgeschossdecke wird betoniert, der Sockel abgedichtet, und Mauerwerk und Betonarbeiten im Obergeschoss beginnen. In den Folgewochen werden die Deckenelemente über dem Obergeschoss verlegt, und die Verblendung startet.
Diese Woche auf der Baustelle
- Haus 2: Photovoltaik und Gründach, Fassade, Außenfensterbänke, Trockenbau und Elektro
- Haus 1: Photovoltaik und Gründach, Innenputz, Trockenbau und Haustechnik
- Haus 3: Klinkerfassade und Staffelgeschoss
- Haus 4: Betonarbeiten Decke über dem Erdgeschoss
